Renforcement de charpente avant pose de panneaux photovoltaiques - Treillèrses (44)

Budget : 78 000 €ht

Année : 2025

Description : Bâtiment tertiaire. Renforcement de charpente pour PV et ré-isolation : pannes moisées, entretoises, bracons, phasage bureaux/atelier, faux plafonds déposés-reposés, exploitation maintenue.

Photos du renforcement de la charpente avant la pose des panneaux photovoltaiques

Description détaillée des travaux

Le maître d’ouvrage du bâtiment situé à Treillères souhaitait ajouter des panneaux photovoltaïques et ré-isoler la toiture pour maîtriser ses dépenses énergétiques. Deux contraintes majeures : une charpente hétérogène à vérifier et un site occupé (bureaux + atelier de maintenance) à ne pas interrompre. Notre réponse : un renforcement structurel ciblé (pannes moisées, entretoises, bracons, confortement d’arbalétriers et de portiques), un phasage fin et une co-activité organisée avec plaquistes et couvreurs.

diagnostic et calculs
Un diagnostic a évalué la capacité résiduelle de la charpente sous charges permanentes (isolants, étanchéité, PV) et variables (vent). Les notes de calcul ont fixé l’inertie et la raideur requises, la flèche admissible et les points singuliers à traiter. Là où l’ossature était saine, nous avons opté pour des moises vissées-collées ; ailleurs, des entretoises et bracons ont réparti les efforts et stabilisé les portiques.

interventions côté bureaux : faux plafonds et finitions
En zone bureaux, un faux plafond cachait la structure. Un binôme plaquiste/charpentier a procédé à la dépose contrôlée, au renfort (moisage des pannes, calages, traitements), puis à la repose des plafonds et à la reprise des peintures. L’objectif : laisser les espaces opérationnels au plus vite, avec poussières et bruit contenus (confinement léger, aspiration, créneaux horaires).

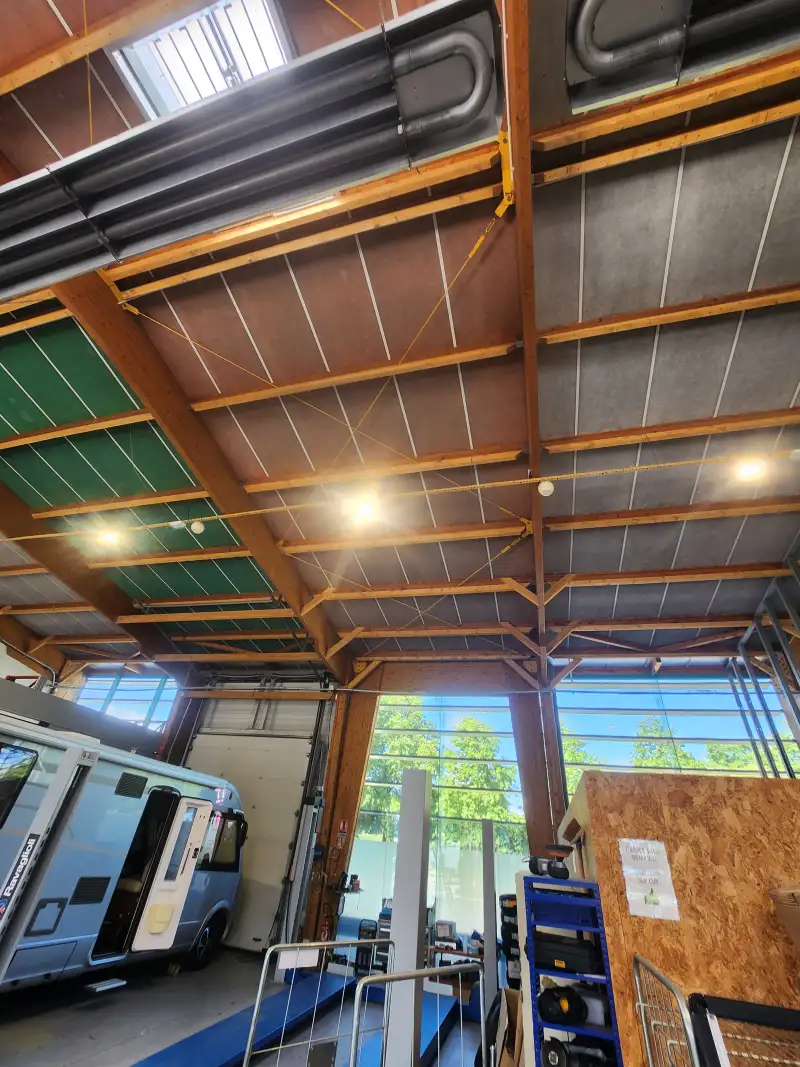

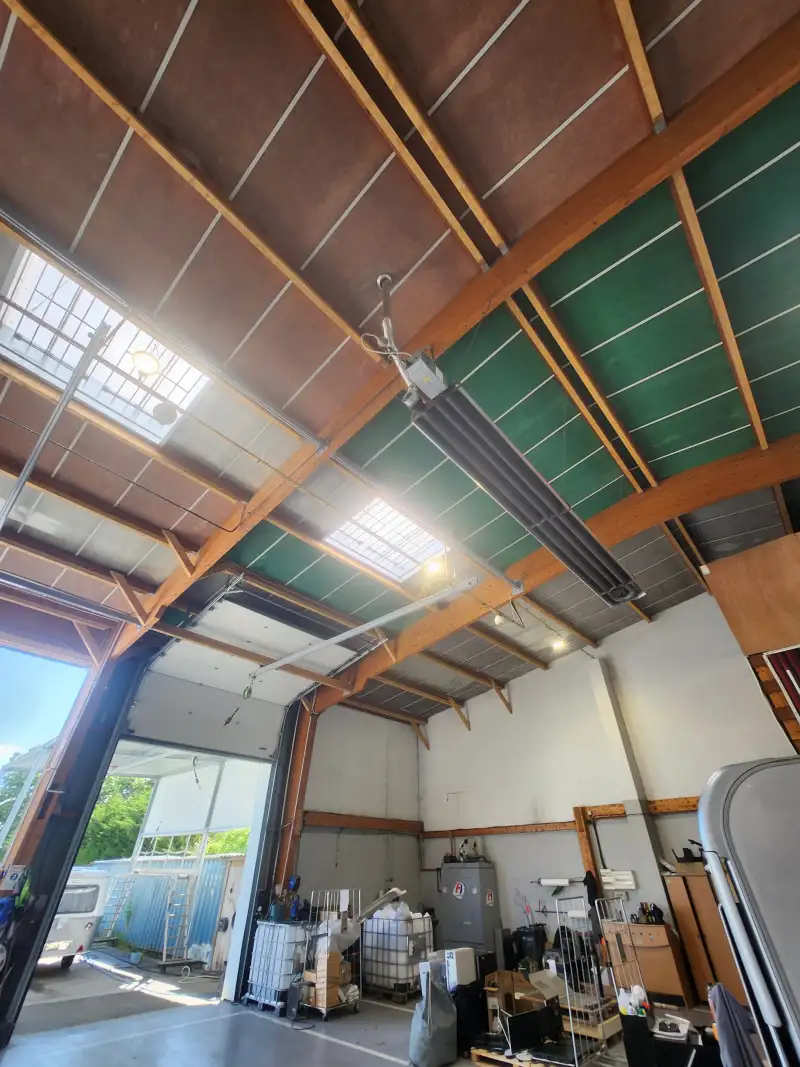

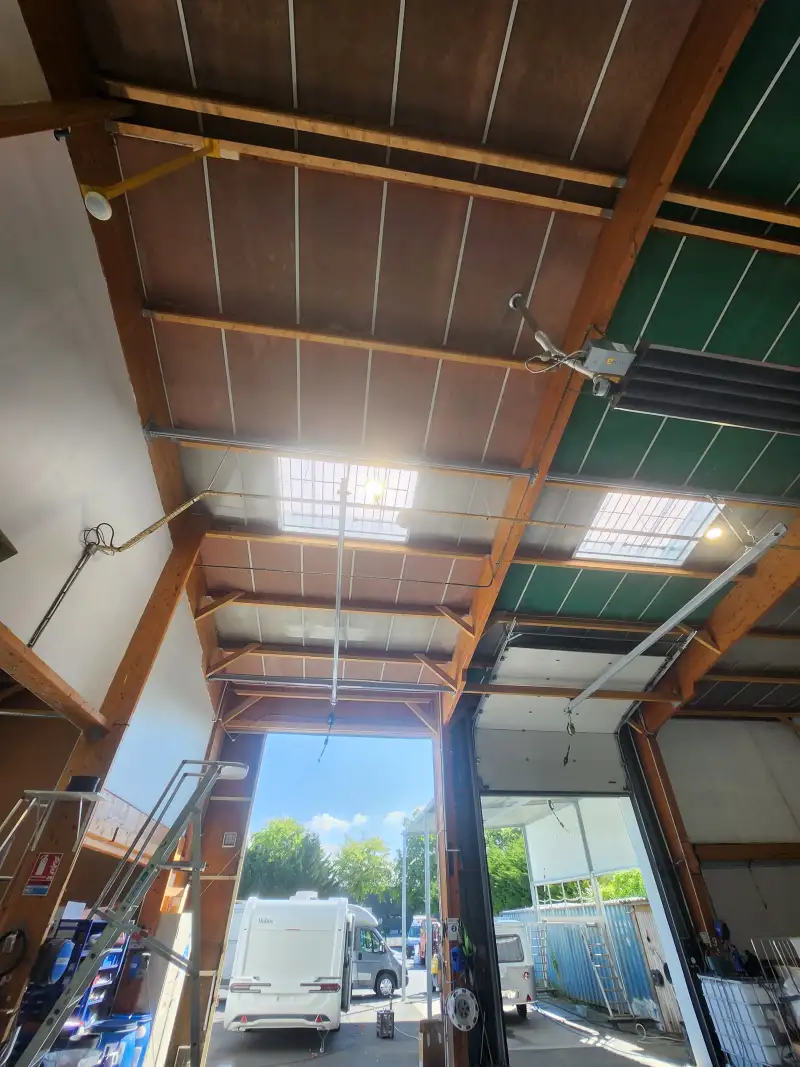

interventions côté atelier : continuité du service
En atelier, la coactivité avec les équipes (mécaniciens, mouvements de véhicules) a été planifiée : balisage, zones tampon, et phasage toiture par travées. Les bracons et entretoises ont été posés pour reprendre des efforts ponctuels, tandis que les moises redonnaient inertie aux pannes. Les portiques ont reçu des renforts ciblés aux noeuds, validés par le calcul.

coordination avec la couverture et le photovoltaïque
Le couvreur et l’intégrateur PV ont été associés dès la conception : réservations, cheminements de câbles, supports d’attaches, ventilation de sous-toiture et étanchéité des traversées. Le phasage a permis d’éviter la pose d’équipements sur des zones non renforcées et de sécuriser chaque étape.

contrôles, sécurité, DOE
Les vissages, ancrages et alignements ont été contrôlés et consignés. Le PPSPS a cadré travail en hauteur, manutentions et coactivité. Le DOE regroupe plans « tel que réalisé », notes de calcul, fiches matériaux, PV et photos avant/après.

résultats

  • Portance et rigidité portées au niveau cible ;

  • Exploitation maintenue, nuisances minimisées ;

  • Prêt pour étanchéité + PV, avec interfaces maîtrisées ;

  • Durabilité et maintenance facilitée.
    Le projet Hippocampe prouve qu’un renforcement au juste besoin, bien phasé, rend possible une transition énergétique sans arrêt d’activité.
